一、 施工工序(一)施工前安全防护落实在烟囱底部周边20 米范围设置硬质警戒区,悬挂安全警示标识,安排专人 24 小时监

一、 施工工序

(一)施工前安全防护落实

在烟囱底部周边20 米范围设置硬质警戒区,悬挂安全警示标识,安排专人 24 小时监护,禁止非施工人员进入;高空作业人员全程系挂双钩安全绳,安全带严格执行高挂低用原则,工具放入防坠工具袋,严禁高空抛物。

吊装作业前清理吊装半径内的障碍物,划定吊装禁区;遇大风(风速≥6 级)、雨雪、浓雾天气,立即停止高空吊装与焊接作业。

(二)分阶段标准化施工工序

1.锚固点预埋施工

按照设计图纸,在混凝土烟囱筒身精准定位钢梯锚固点,使用冲击钻钻孔,孔深、孔径需符合锚栓安装要求;清理孔内灰尘,注入植筋胶,植入化学锚栓,静置固化(固化时间按产品说明书执行),固化后采用扭矩扳手检测锚固力,确保达标。

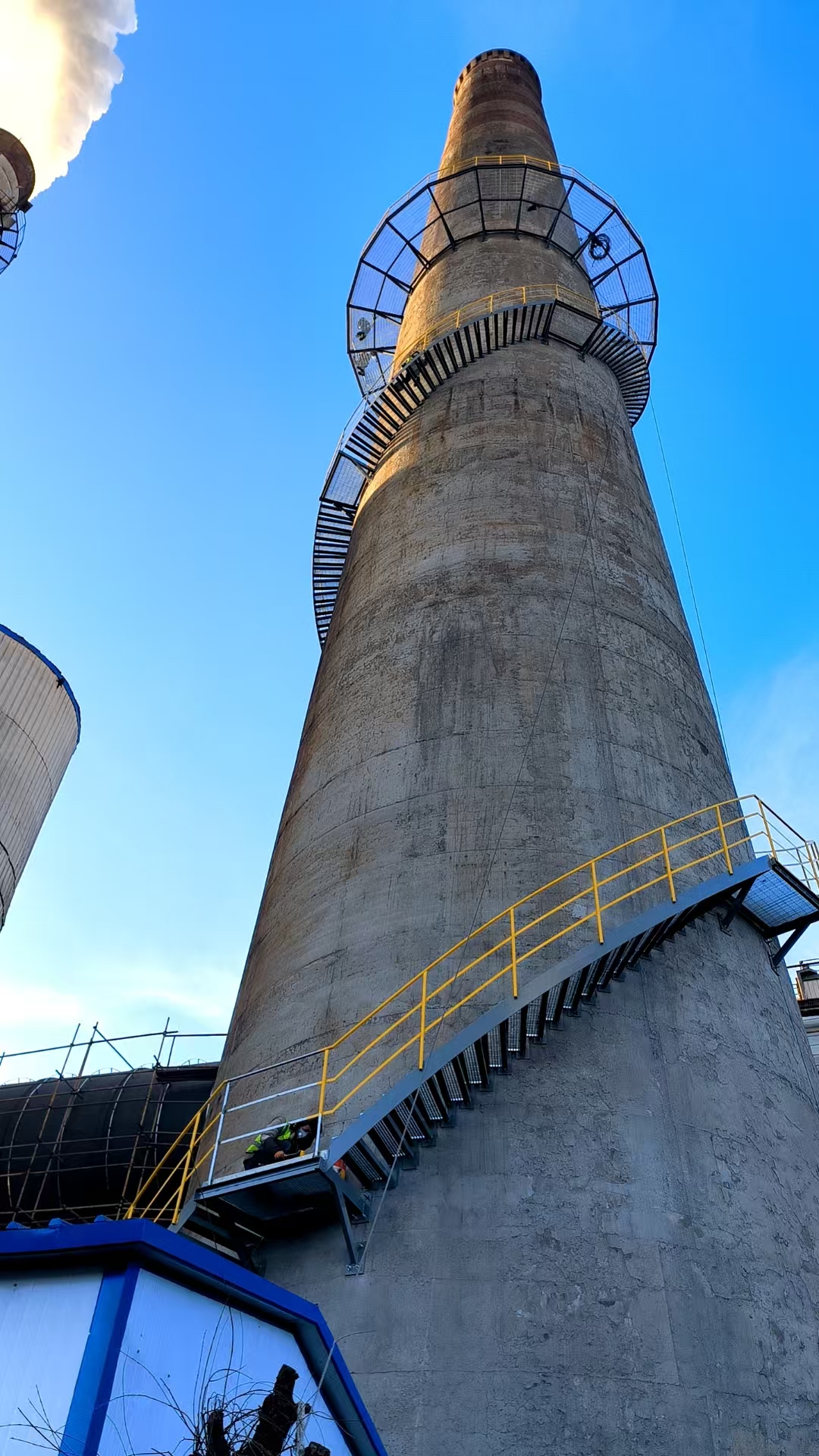

2.钢梯分段吊装与焊接

采用汽车吊将预制好的钢梯分段吊运至指定高度,通过吊篮内作业人员配合,将钢梯分段与锚固点临时固定;使用全站仪校准钢梯的垂直度与旋转弧度,调整至设计标准后,进行满焊固定,焊缝高度≥8mm,确保钢梯与烟囱本体连接牢固。 分段钢梯全部吊装完成后,焊接各段之间的连接节点,形成完整的旋转钢梯通道;对所有焊缝进行超声波探伤检测,不合格焊缝需重新焊接。

3.附属设施安装

安装钢梯防滑踏步板、安全护栏及踢脚板,护栏立柱与钢梯主梁满焊连接,确保护栏无松动、无晃动;在钢梯转折处设置休息平台,平台宽度≥0.8m,满足检修人员临时停留需求。

4.防腐涂装施工

对钢梯表面进行除锈处理,达到 Sa2.5 级标准,去除铁锈、油污及焊渣;除锈完成后 4 小时内,依次涂刷环氧富锌底漆、聚氨酯面漆,涂层干膜总厚度≥200μm,确保钢梯具备良好的抗腐蚀能力;涂装时对烟囱筒身做好防护,避免涂料污染。

二、 质量与进度管控

1.质量管控要点

建立 “班组自检→工序交接检→监理抽检” 三级验收制度,锚栓锚固力检测、焊缝探伤检测、钢梯垂直度校准等关键工序,需经监理验收合格后方可进入下一道工序。

严控钢梯安装精度:整体垂直度偏差≤1‰,踏步板间距偏差≤5mm,护栏高度偏差≤3mm;防腐涂层需色泽均匀,无流挂、漏涂、起皮现象。

2.进度管控措施

制定日 / 周施工进度计划,明确钢梯制作、锚固点施工、分段吊装、焊接涂装各工序的完成时限,重点把控吊装作业的窗口期,避免因天气因素延误工期。

每日召开班前会、班后会,协调解决设备调度、人员配合、材料供应等问题;采用 “地面预制 + 高空安装” 的流水作业模式,缩短高空作业时间。
