1.前期勘察与材料准备:人工攀爬结合无人机航拍,检查砖烟囱外壁砖缝开裂、表皮脱落、局部凹陷情况,标记需重点找平区域;根据砖结构特性,选用 M15 水泥砂浆,准备钢丝网、抹灰工具及高空作业设备。

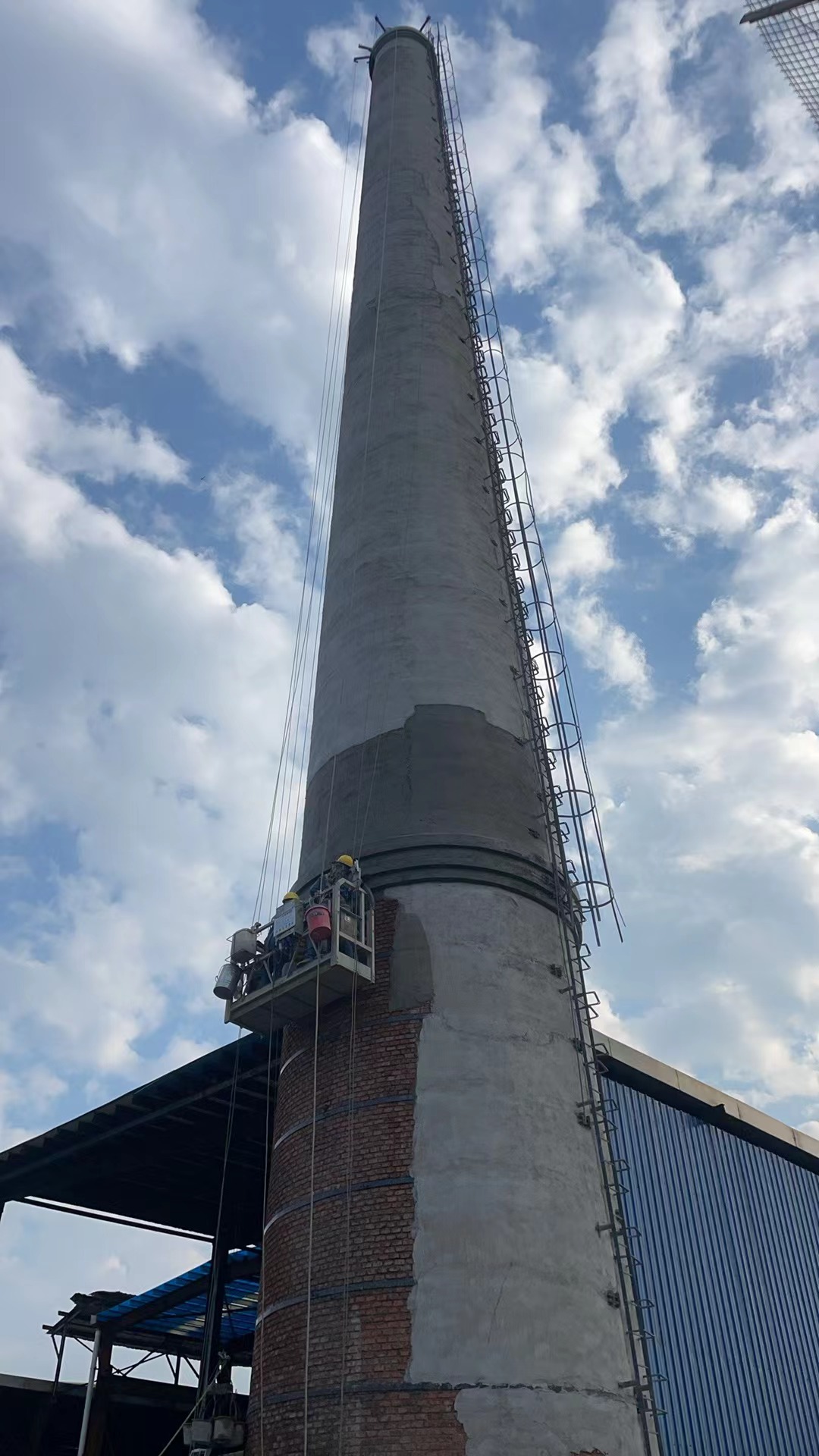

2.基层预处理与安全布设:在烟囱底部 30 米范围设双层隔离区,悬挂 “高空作业、禁止入内” 警示标识;搭建带防坠装置的高空作业平台,与烟囱外壁间距控制在 30-50cm;先用高压水枪冲洗外壁灰尘、烟灰,顽固污渍用硬毛刷清理;对宽度>5mm 的砖缝裂缝,开槽后嵌入钢丝网,用水泥砂浆初步封堵,干燥 24 小时;最后涂刷混凝土界面剂,增强抹灰层与砖体附着力。
3.分层抹灰找平施工:首遍抹底层砂浆,用抹子压实,确保砂浆嵌入砖缝,无空鼓;待底层砂浆初凝后,抹中层砂浆,用 2m 靠尺沿垂直、水平方向反复刮平,控制平整度偏差≤3mm;中层干燥后,抹面层砂浆,用铁抹子收光,使表面光滑无抹痕;每遍抹灰需避开雨天,且养护时间不少于 24 小时。
4.细节修整与养护收尾:对爬梯接口、平台连接处的抹灰边缘,用小抹子细致修整,确保与周边衔接自然;整体抹灰完成后,覆盖土工布保湿养护 7 天;养护结束后,拆除作业平台与隔离设施,清理施工废料,检查并补修局部空鼓、开裂部位。
二、施工难点及注意事项(一)核心施工难点1.砖体基面不平整:砖烟囱外壁砖块排列易存在错台,且砖面吸水速度快,抹灰时砂浆易因水分流失过快出现开裂、空鼓,找平难度大。
2.高空抹灰精度控制:高空作业平台稳定性受风力影响大,靠尺找平易出现偏差,且垂直方向抹灰层易因重力导致流坠,影响平整度。
3.砂浆养护困难:烟囱外壁为垂直面,覆盖土工布难度高,且户外环境易受雨水、暴晒影响,养护不当易导致抹灰层干缩开裂。
(二)关键注意事项1.安全防护:作业人员必须持高空作业证上岗,全程系双钩安全带,穿防滑鞋;平台上材料堆放不超过荷载,工具系安全绳,禁止高空抛掷;遇大风、雨天、高温立即停工。
2.材料与工艺管控:水泥砂浆需现拌现用,搅拌时间≥3 分钟,从搅拌到使用不超过 2 小时;基层界面剂涂刷后 1 小时内必须抹灰,避免界面剂干燥失效;抹灰时遵循 “先局部找平、后整体刮平” 原则,每遍砂浆厚度不超过 10mm,防止分层脱落。
3.质量细节把控:每遍抹灰后用靠尺检查平整度,偏差超标的立即修整;每天施工结束前,在抹灰层末端做斜坡接茬,次日施工前清理接茬处松散砂浆;养护期间定期检查,发现细微裂缝及时用水泥浆封堵,避免裂缝扩大。
三、竣工验收标准1.外观质量标准:抹灰层表面平整光滑,无空鼓、开裂、脱皮、起砂,无明显抹痕;垂直方向平整度偏差≤3mm,水平方向平整度偏差≤2mm;爬梯、平台接口处抹灰过渡自然,无明显台阶或缝隙。
2.结构性能标准:用小锤轻敲抹灰层,空鼓面积≤1%,且无连续空鼓区域;抹灰层与砖体粘结牢固,拉拔测试粘结强度≥0.3MPa;抗裂性能达标,养护后无宽度>0.2mm 的裂缝。
3.安全与合规标准:施工过程无安全事故,安全作业记录完整;施工废料合规清理,无环境污染;竣工资料齐全,符合《建筑装饰装修工程质量验收标准》《建筑施工高处作业安全技术规范》。
