重庆永川烟囱内壁鳞片防腐工程圆满完工 筑牢防腐防线

一、核心施工工序(一)烟囱内壁基底彻底处理粗处理:用铲刀、凿子铲除筒壁所有空鼓、疏松、起皮、蜂窝麻面、旧防腐层脱落处;对

一、核心施工工序

(一)烟囱内壁基底彻底处理

粗处理:用铲刀、凿子铲除筒壁所有空鼓、疏松、起皮、蜂窝麻面、旧防腐层脱落处;对≥2mm 的裂缝,凿成 V 型槽,用环氧修补砂浆填补抹平,养护固化至坚硬;用角磨机(装钢丝轮)+ 钢丝刷,全面打磨筒壁,去除浮浆、锈迹、积灰、油污,混凝土基面打磨至露出坚实骨料层,达到Sa2.5 级除锈标准。

细处理:用无油无水的高压吹风机,从下至上吹扫基底,把打磨后的浮尘、碎屑彻底吹干净,阴阳角、爬梯根部、法兰接缝、筒壁缝隙这些死角,必须吹净无残留。

关键检测:用含水率测试仪测基底含水率,必须≤6%;温湿度仪测内部环境湿度≤85%,温度在 5~35℃之间,满足所有条件,才能进入下一道工序。

(二)涂刷环氧封闭底漆

底漆调配:严格按厂家配比,搅拌环氧底漆 + 固化剂,匀速搅拌 3~5 分钟,静置熟化 10 分钟,随用随调,调配好的底漆 2 小时内用完,严禁胶凝失效。

涂刷施工:用滚筒 + 毛刷均匀涂刷,无漏涂、无流挂、无积漆;阴阳角、脚手架连接点、爬梯根部、筒壁接缝这些死角,必须用毛刷重点涂刷,确保封底严密,无遗漏。

验收标准:底漆涂刷厚度≥80μm,1 遍即可;永川常温下,固化养护≥12 小时(潮湿天延长至 24 小时),固化后底漆表面无起皮、无脱落、无针孔,用手触摸无粘手现象,合格后方可刮鳞片。

(三)玻璃鳞片胶泥刮涂施工

胶泥调配:严格按厂家配比,将乙烯基酯玻璃鳞片胶泥 + 固化剂 + 促进剂,用电动搅拌器匀速搅拌 5 分钟,搅拌至无颗粒、无结块、色泽均匀;严禁随意增减配比,每批次胶泥按班组作业量调配,1.5 小时内用完,防止初凝失效;永川潮湿天,可适当减少固化剂用量,延长施工时间。

第一遍鳞片刮涂(打底,厚度 1.0~1.5mm):用专用不锈钢刮板,从上至下、从左至右顺一个方向刮涂,刮板与基面呈 45° 角,用力均匀,确保胶泥紧密贴合底漆层,填满所有微小缝隙;阴阳角、法兰、爬梯根部等死角,用抹刀压实刮平,无气泡、无空鼓、无漏刮,气泡必须及时刺破压实。

固化 + 打磨找平:第一遍鳞片,永川常温固化≥24 小时,潮湿天延长至 36 小时,固化后用细砂纸 / 角磨机轻轻打磨表面的凸起、流挂、颗粒,去除浮尘,打磨后表面平整无毛刺,无明显刮痕,为第二遍刮涂做准备。

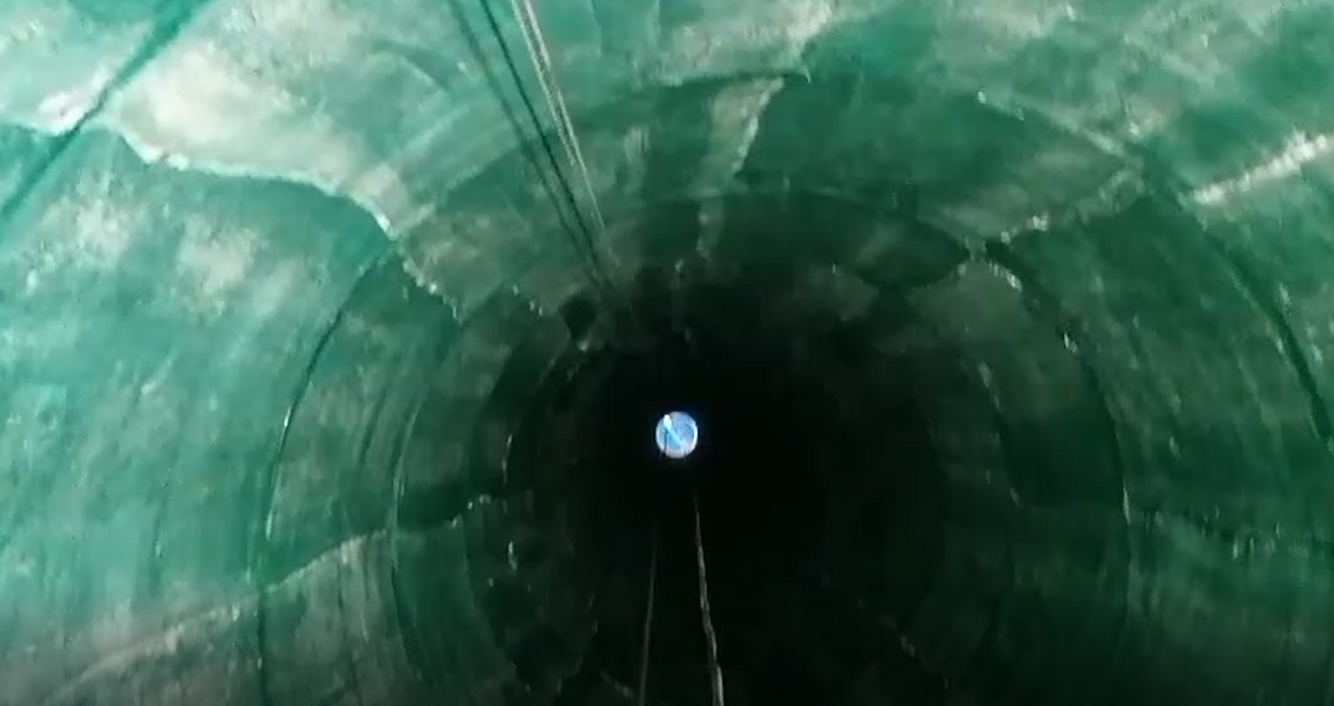

第二遍鳞片刮涂(找平,总厚度达标):刮涂方向与第一遍垂直交叉,消除第一道的刮痕和漏点,确保整体厚度均匀;刮涂完成后,用刮板收光,表面平整顺滑,无明显接茬;硬性验收标准:鳞片总厚度用测厚仪检测,平均厚度≥2.0mm,局部最低不低于 1.8mm,无厚度不足的区域。

(四)涂刷防腐面漆 + 整体养护固化

面漆涂刷:鳞片胶泥固化≥24 小时后,涂刷 1 遍防腐面漆,用滚筒均匀涂刷,无漏涂、无流挂,阴阳角、死角重点涂刷,面漆厚度≥60μm,起到抗老化、抗烟气冲刷、防粉尘附着的作用。

整体养护:面漆涂刷完成后,烟囱内部保持通风、干燥、无烟气进入,养护≥7 天(潮湿天延长至 10 天);养护期间严禁人员进入踩踏、触碰防腐层,严禁往烟囱内送风送烟,严禁任何硬物刮擦表面,这是防鳞片开裂、脱落的最后一道防线。

二、分阶段质量验收

1.基底处理验收

检查基底无空鼓、无疏松、无浮灰油污,裂缝修补到位;用仪器检测基底含水率≤6%、环境湿度≤85%,签字确认合格,方可刷底漆。

2.底漆涂刷验收

检查底漆无漏涂、无流挂、无针孔,表面无起皮脱落,附着力达标(胶带粘贴无脱落),签字合格后刮鳞片。

3.鳞片胶泥验收

外观验收:鳞片表面平整,无空鼓、无开裂、无针孔、无气泡、无漏涂,阴阳角压实到位,无明显接茬;

厚度验收:用测厚仪多点检测,总厚度≥2.0mm,局部偏差符合规范;

附着力验收:用附着力测试仪检测,鳞片与基底附着力≥5MPa,无剥离现象;

所有问题当场整改,整改合格签字后,再刷面漆。

4.竣工验收

整体外观:面漆均匀,无漏涂、无流挂,鳞片防腐层整体完整,无空鼓、开裂、脱落、针孔,所有死角处理到位;

资料验收:整理全套资料 —— 材料合格证、检测报告、基底处理记录、涂刷施工记录、厚度检测记录、三方验收单,装订成册提交业主;

现场实测:随机抽检厚度、附着力,无质量问题后,三方签署竣工验收合格单,至此项目施工环节全部完成。
