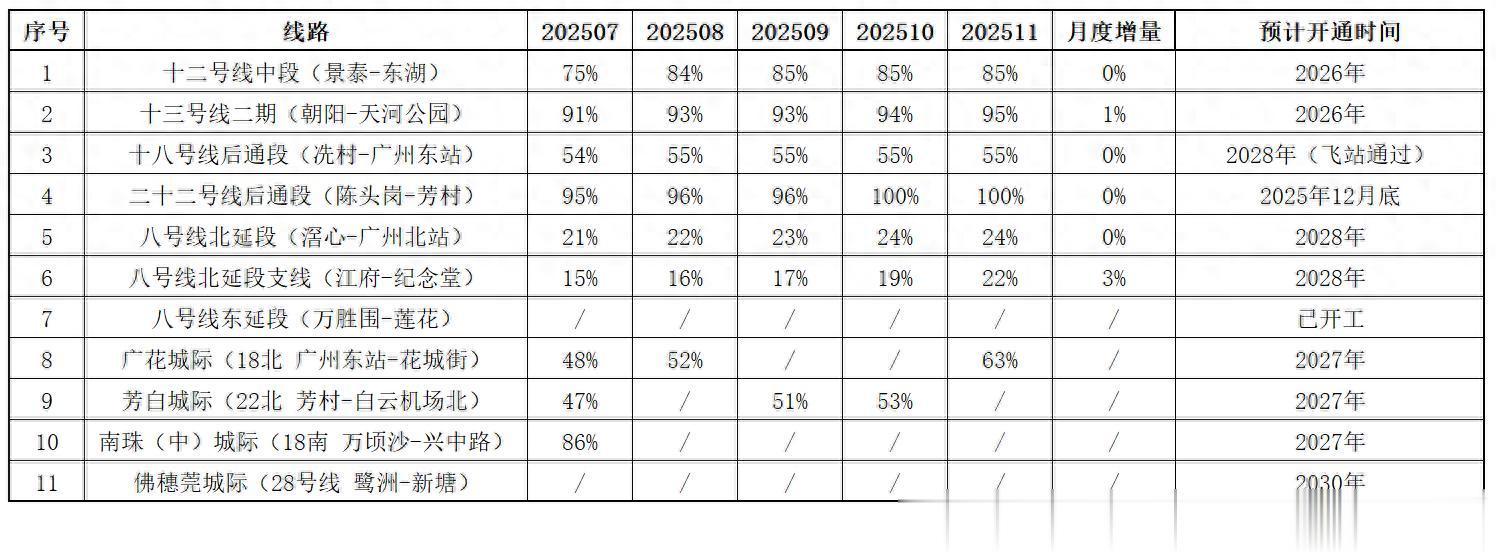

广州地铁目前正在推进11条(段)轨道交通新线建设。各线概况及建设进展情况如下:

一、十二号线中段
线路全长8.8公里,全为地下线,共设7 座车站。车辆采用6节编组A型车,最高运行速度80公里/小时。
截至11月底,十二号线中段(景泰-东湖)土建工程累计完成85%。7座车站中,6座已封顶,剩余1座(注:建设六马路)进行土建施工,7个区间全部贯通,正在进行机电施工。
预计开通时间:2026年。

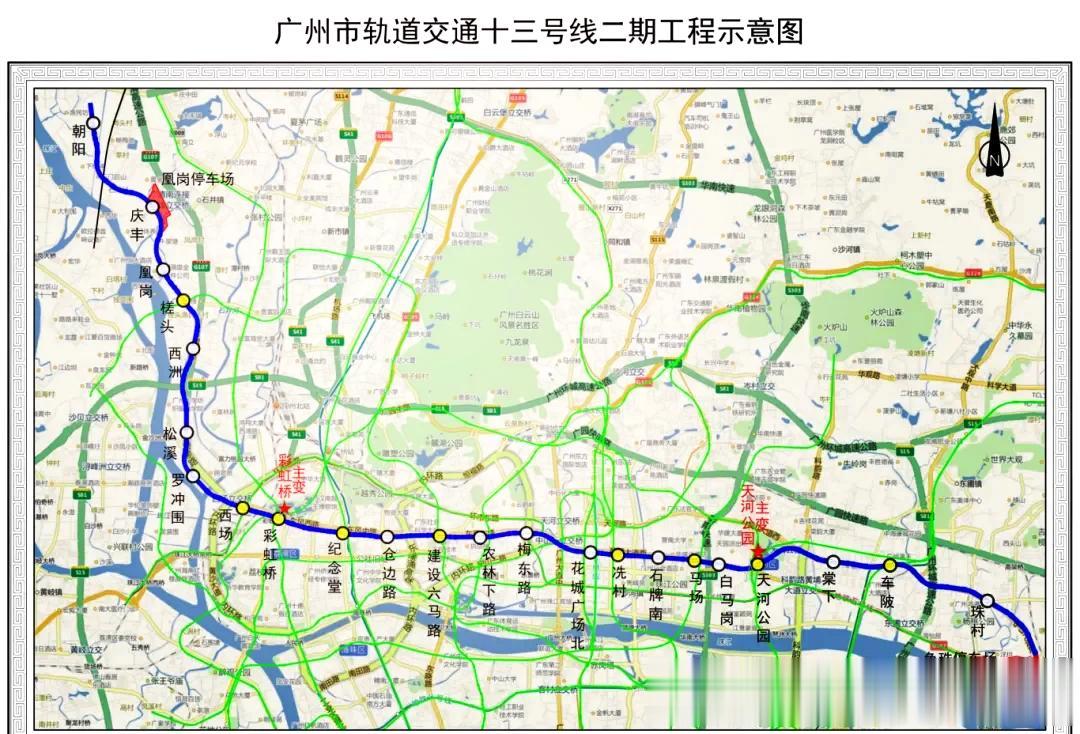

二、十三号线二期
线路全长33.5公里,均为地下线,共设车站23座(均为地下站), 1座由十一号线负责建设,其中换乘站9座。设凰岗、鱼珠停车场共2座。车辆采用8节编组A型车,最高运行速度100公里/小时。
截至11月底,十三号线二期(朝阳-天河公园)土建工程累计完成95%。19座车站中,2座已“三权”移交,15座进行机电施工,2座(注:建设六马路、西场)进行土建施工;19个区间及出入场线已贯通,正在进行机电施工;凰岗停车场及盖体进行土建及机电施工。
预计开通时间:2026年。

三、十八号线后通段
后通段(冼村~广州东站)全长3.0公里,均为地下线,共设1座车站。车辆运行设计时速160公里/小时。
截至11月底,十八号线后通段(冼村-广州东站)土建工程累计完成55%。广州东至冼村区间盾构段已贯通,正在进行暗挖段施工。
预计开通时间:2028年,广州东站提供飞站通过条件。
四、二十二号线后通段
后通段(陈头岗~芳村)全长12.6公里,均为地下线,共设4座车站。车辆运行设计时速160公里/小时。
截至11月底,二十二号线后通段(陈头岗-芳村)全线轨行区及车站已“三权”移交。
预计开通时间:2025年12月底。
五、八号线北延段
线路全长20.7公里,均为地下线,共设11座车站。滘心~江府段、江府~广州北站段车辆运行设计时速分别为80公里/小时、100公里/小时。
截至11月底,八号线北延段(滘心-广州北站)土建工程累计完成24%。4座已主体结构封顶(注:凤翔路、水沥、雅源、雅瑶),7座正在进行土建施工;11个区间中,6个进行土建施工,其余进行前期准备。
预计开通时间:2028年。

六、八号线北延段支线
线路全长20.2公里,均为地下线,共设11座车站。车辆运行设计时速分别为100公里/小时。
截至11月底,八号线北延段支线(纪念堂-江府)土建工程累计完成22%。11座车站中,1座已“三权”移交(注:广州白云站),1座已封顶(注:黄石),9座进行土建施工;10个区间中,2个进行土建施工,其余进行前期准备。唐阁停车场及出入场线正在进行土建施工。
预计开通时间:2028年。
七、广花城际
截止11月底,广花城际(广州东-花都天贵)土建工程累计完成63%。7座车站中,6座(白云东平、白云城市中心、方石、凤凰南路、马鞍山公园、花城街)主体已封顶,1座(京溪路)进行土建主体施工。7个区间全部进行土建施工,按隧道长度计算,累计完成58%。各个车站-车站区间隧道均未完全贯通。空港车辆段进行土建施工。
预计开通时间:2027年。

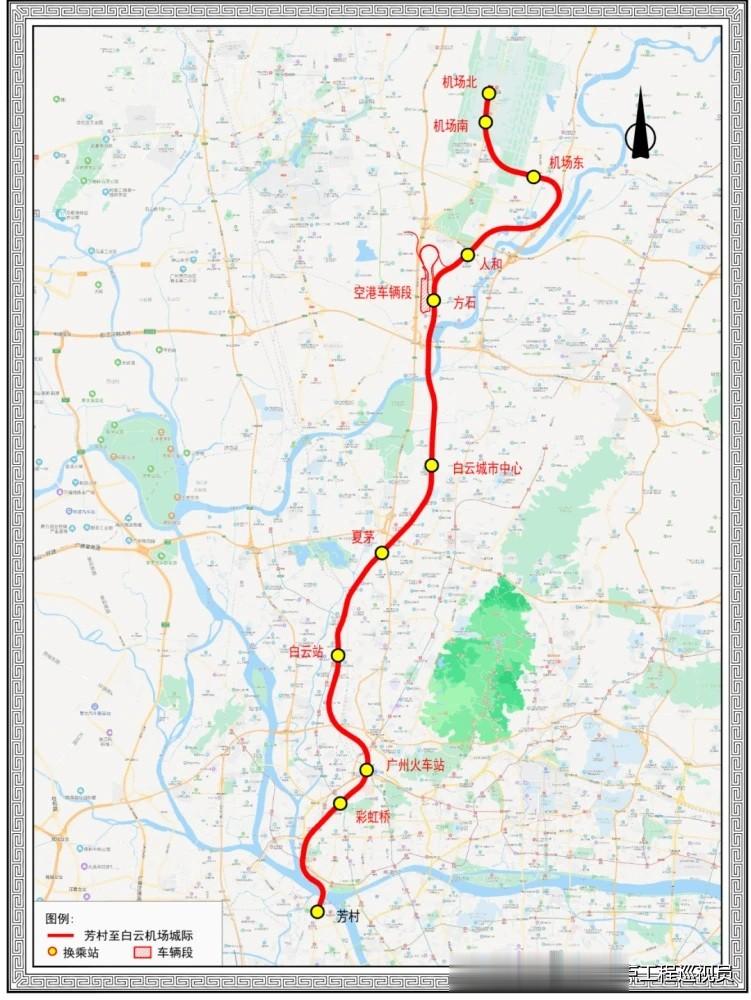

八、芳白城际
截至10月底,芳白城际铁路(芳村-白云机场北)土建工程累计完成53%。10座车站中,6座已封顶,4座进行土建施工;10个区间中,2个已经贯通,6个进行土建施工,2个进行前期准备;出入段线IV线已贯通、II、III线进行土建施工。
预计开通时间:2027年。

九、南珠(中)城际
截至7月底,南珠(中)城际广州段土建工程累计完成86%。3座车站均已封顶;3个区间均已贯通,正在进行联络通道施工。
预计开通时间:2027年。
