一、项目核心原则
青岛属沿海高湿、高盐雾、多风气候,砖烟囱为砌体结构,抗裂、抗风化及防腐能力较弱,本次外壁打抱箍核心为箍紧砖体、防止筒壁开裂渗漏与砖体酥松脱落,抵消风压负压对筒壁的拉伸力。项目要顺利竣工,核心把控施工合规、质量严控、沿海环境适配、验收达标、资料齐全五大要点,全程杜绝安全事故与质量缺陷,确保验收一次通过。
二、竣工前置筹备工作
1.基础资料与合规手续完善。提前调取烟囱设计图纸、竣工图纸、材质报告、垂直度检测及裂缝排查记录;办结动火证、高空作业许可证、用电备案等手续,完成特种作业人员证件备案;抱箍主材选用热镀锌 Q235 扁钢,连接件为不锈钢高强螺栓,防腐涂料为环氧富锌底漆 + 丙烯酸聚氨酯面漆,所有材料报验合格后方可进场,杜绝不合格材料投入施工。
2.现场踏勘与烟囱本体预检整改。用全站仪检测烟囱垂直度,偏差需≤0.5‰,超差先做纠偏处理。全面排查筒壁裂缝、酥松砖体及空鼓部位,宽≥2mm 裂缝开槽灌注环氧树脂砂浆封堵,窄裂缝用胶泥封闭,剔除酥松空鼓砖体后用 M10 耐碱砂浆补砌。彻底铲除筒壁浮灰、青苔、盐霜,高压水枪冲洗晾干至含水率≤8%。搭设环形满堂脚手架或合规吊篮,做好防风加固与安全防护,验收合格后方可投入高空作业。
三、标准化施工工序
1.筒壁缺陷修复。所有标记缺陷全部整改完毕,裂缝封堵处养护≥72 小时,砖体修补处养护≥7 天,修补面与原筒壁齐平,筒壁找平后无空鼓、渗漏及裂缝,为抱箍安装筑牢基础。

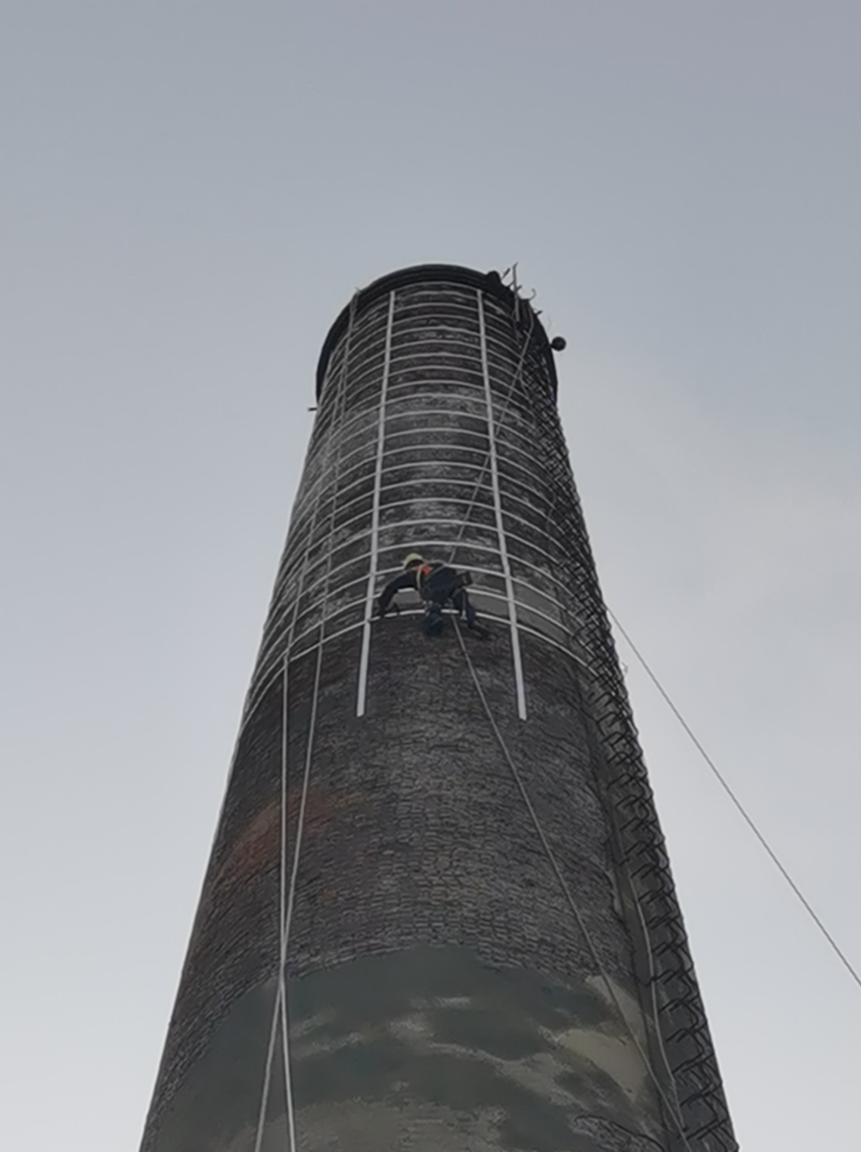

2.抱箍放线、下料与加工。按烟囱实际外径现场放线,严禁套用理论图纸尺寸,底部 0-1/3 高度抱箍间距 800mm,中部 1/3-2/3 高度间距 1000mm,顶部间距 1200mm,顶口与底部基础各增设一道加强抱箍。按实测周长下料煨弯,保证抱箍弧度与筒壁贴合,接头采用搭接焊接搭接长度≥100mm,双面满焊后打磨焊缝,清除焊渣无毛刺。
3.抱箍安装与固定。抱箍按墨线精准就位,接头错开竖向裂缝位置,用不锈钢高强螺栓紧固,每道抱箍螺栓不少于 4 个,扭矩值≥45N・m,紧固后无松动空鼓。抱箍与砖壁缝隙用耐候硅酮密封胶填充饱满,无漏填气泡,杜绝雨水盐雾渗入。每安装 3 道抱箍复核一次垂直度,确保偏差始终在合格范围。
4.整体防腐施工。抱箍及焊缝打磨除锈至 Sa2.5 级,涂刷环氧富锌底漆 2 遍、丙烯酸聚氨酯面漆 2 遍,总干膜厚度≥140μm,无流挂漏涂。抱箍两侧各延伸 150mm 的砖壁区域,涂刷同批次防腐涂料,形成整体防腐层,杜绝局部渗水与构件锈蚀,此项为沿海项目验收硬性标准。
5.施工收尾与中间验收。拆除作业平台,清理施工垃圾与现场杂物,保证烟囱外观整洁。施工单位完成自检并出具报告,报请监理单位开展中间验收,验收合格签字后,进入竣工收尾阶段。
四、竣工验收标准及流程
1.实体验收标准。烟囱本体无新增裂缝与酥松脱落,修复部位无空鼓渗漏,垂直度偏差≤0.5‰。抱箍间距均匀、贴合紧密无松动,螺栓紧固无锈蚀滑丝,焊缝饱满无缺陷,防腐层厚度达标、附着力强,密封胶填充完整无开裂。现场无施工废料,无高空坠落及结构安全隐患,整体环境整洁。
2.资料验收标准。资料需齐全规范、签字盖章完整,含开工备案资料、施工过程记录、质量检测报告、竣工报告、竣工图纸及三方验收意见书,按类成册归档,无缺项涂改。
3.验收流程。施工单位自检合格后提交竣工申请及全套资料,监理审核资料完整性后组织现场核验,对问题项限期整改复检,复检合格后出具竣工验收合格意见书,完成竣工备案,移交资料归档,至此项目顺利竣工。
