烟囱外壁结构补强改造项目竣工 专业补强除隐患

一、 施工准备1.结构检测与风险评估委托第三方专业检测机构,采用超声波探伤仪、回弹仪、裂缝宽度观测仪等设备,全面检测烟囱

一、 施工准备

1.结构检测与风险评估

委托第三方专业检测机构,采用超声波探伤仪、回弹仪、裂缝宽度观测仪等设备,全面检测烟囱外壁混凝土强度、碳化深度、裂缝分布及宽度、钢筋锈蚀程度与保护层厚度;通过全站仪监测烟囱垂直度,评估结构损伤对整体稳定性的影响,划定危险区域。 结合检测结果分析损伤诱因(如烟气腐蚀、温度循环应力、基础不均匀沉降等),明确补强重点区域(如裂缝密集区、混凝土剥落区、迎风面应力集中区)。

2.专项方案编制与审批

针对性制定补强改造方案:对宽度≥0.2mm 的结构性裂缝,采用环氧注浆 + 碳纤维布粘贴复合补强工艺;对混凝土剥落、露筋部位,采用聚合物砂浆修补 + 钢筋阻锈处理;对大面积结构损伤区域,采用钢板网片 + 喷射混凝土加固;同步配套外壁防腐涂装体系(底漆 + 中涂 + 耐腐面漆),方案需经专家论证、甲方及监理审核批准。 明确施工参数:碳纤维布粘贴层数(根据承载力计算确定)、聚合物砂浆抗压强度等级、防腐涂层干膜厚度(≥200μm)等核心指标。

3.物资与设备筹备

采购符合国标要求的补强材料:碳纤维布、环氧浸渍胶、聚合物修补砂浆、钢筋阻锈剂、钢板网片、防腐涂料等,进场时核验产品合格证、检测报告;准备高空作业设备(吊篮、卷扬机、双钩安全绳)、施工工具(注浆机、角磨机、抹刀、高压无气喷涂机),完成设备安全检测与试运行。

4.人员资质与技术交底

确认施工单位具备高耸构筑物工程专业承包资质,作业人员需持有效高空作业证,碳纤维布粘贴、注浆施工等关键工序需由专业技工操作;组织全员技术交底,明确各工序施工工艺、质量标准及安全规范。

二、施工工序

(一)施工前安全防护落实

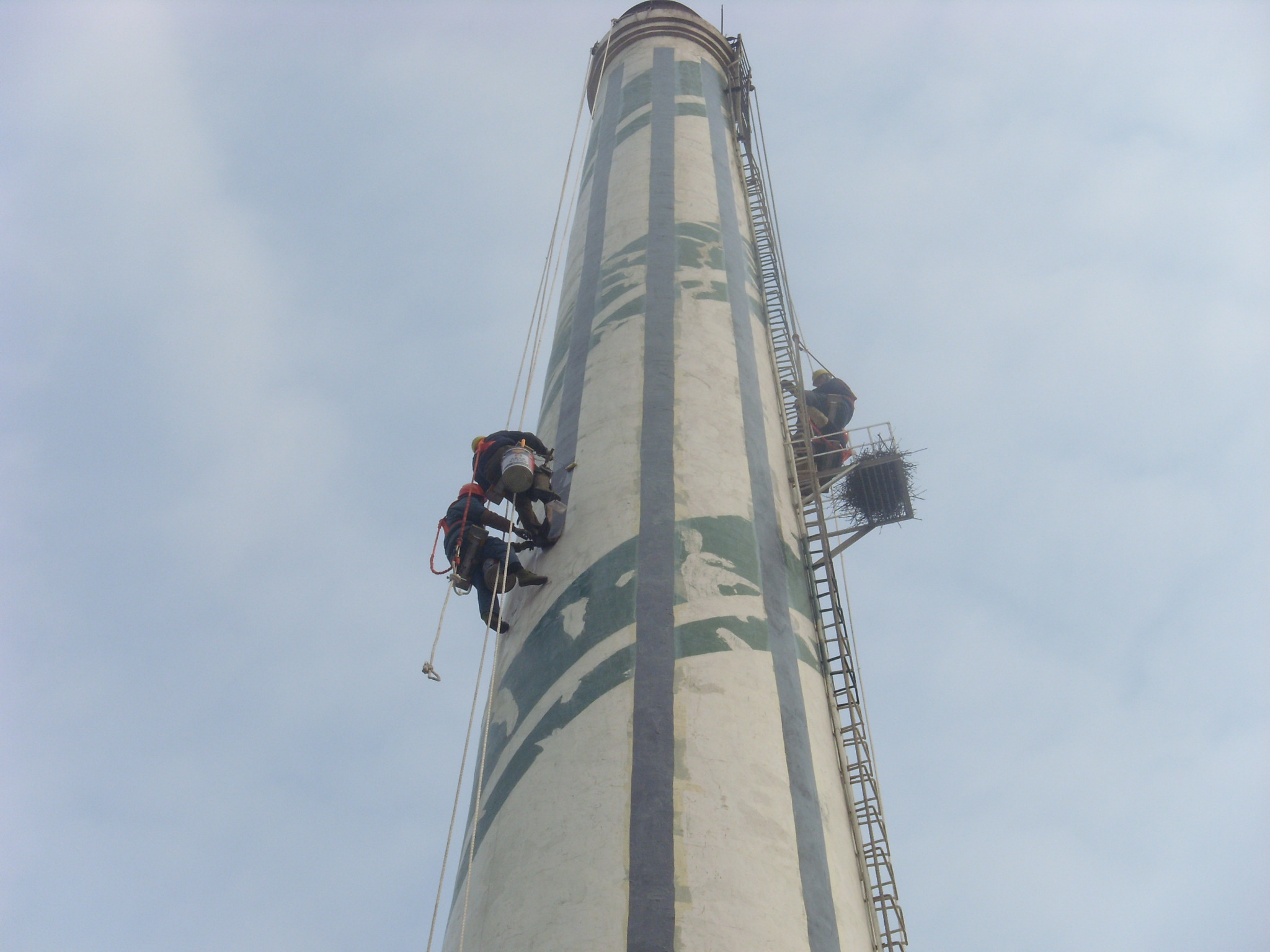

在烟囱底部周边 20 米范围内设置硬质警戒区,悬挂安全警示标识,安排专人 24 小时监护,禁止非施工人员进入;高空作业人员全程系挂双钩安全绳,安全带高挂低用,工具放入防坠工具袋,严禁高空抛物。 遇大风(风速≥6 级)、雨雪、高温天气立即停止作业;涉及动火打磨时,办理动火许可证,配备灭火器与监火人员,防止火花坠落引发安全事故。

(二)分阶段标准化施工工序

1.基层处理

采用角磨机打磨外壁损伤部位,清除松散混凝土、浮灰、锈迹及老化涂层;对裂缝部位进行开槽、清缝处理,确保缝内无杂物;对露筋部位,用钢丝刷清除钢筋锈层,涂刷钢筋阻锈剂。 基层处理完成后,用高压水枪冲洗表面,确保基层洁净、干燥、坚实,满足补强材料附着要求。

2.结构补强施工

裂缝注浆补强:对清理后的裂缝埋设注浆嘴,采用低压慢注工艺灌注环氧注浆料,直至浆液从相邻注浆嘴溢出,待浆液完全固化后拆除注浆嘴,用聚合物砂浆封闭注浆口。

碳纤维布粘贴补强:在裂缝注浆区域及应力集中区涂刷环氧浸渍胶,按设计层数粘贴碳纤维布,用滚筒压实排出气泡,确保布胶粘结紧密,搭接长度≥100mm;待浸渍胶完全固化后,进行外观检查,无空鼓、翘边现象。

混凝土破损修补:对剥落部位分层涂抹聚合物修补砂浆,压实抹平,确保修补后表面与原结构平顺衔接;对大面积损伤区域,铺设钢板网片并固定,喷射混凝土至设计厚度,养护不少于 7 天。

3.外壁防腐涂装施工

补强工程验收合格后,进行外壁防腐涂装:先涂刷环氧封闭底漆,封闭混凝土毛细孔;待底漆固化后涂刷环氧云铁中涂漆,增强涂层厚度与抗腐蚀能力;最后涂刷耐候防腐面漆,采用高压无气喷涂工艺,确保涂层色泽均匀、无流挂、无漏涂,完全覆盖补强区域及原结构表面。

4.工序自检

每道工序完成后,施工班组自检:裂缝注浆饱满度、碳纤维布粘贴粘结强度、砂浆修补平整度、涂层厚度;留存施工前后对比影像资料,建立质量追溯台账。
